Montaż łat i kontrłat - Jak wyznaczyć rozstaw i uniknąć błędów?

31 maja 2026

Montaż łaty i kontrłaty na dachu z czarnej blachodachówki, obok nowoczesnego komina.

Spis treści

Poprawnie ułożone łaty i kontrłaty decydują nie tylko o tym, czy dach będzie równy, ale też czy pod pokryciem pojawi się właściwa wentylacja i miejsce na bezpieczny odpływ wilgoci. Pokażę, jak montować łaty i kontrłaty tak, żeby nie psuć geometrii połaci, nie skrócić żywotności pokrycia i nie zostawić sobie kosztownych poprawek po pierwszej zimie. Skupiam się na praktyce: kolejności prac, doborze przekrojów, rozstawie i błędach, które najczęściej wychodzą dopiero po czasie.

Najważniejsze zasady, które ustawiają cały dach

  • Kontrłaty montuję jako pierwsze, bo to one tworzą szczelinę wentylacyjną między membraną a pokryciem.
  • W praktyce często spotykam przekroje 25 x 50 mm dla kontrłat i 60 x 40 mm dla łat, ale rozstaw zawsze biorę z dokumentacji dachówki.
  • Pierwszą łatę wyznaczam od okapu, a nie na oko, bo ona ustawia cały dalszy układ połaci.
  • Przy koszach, narożach, kalenicy i okapie pilnuję ciągłości wentylacji oraz miejsca na obróbki blacharskie.
  • Krzywe, wilgotne albo słabo zamocowane drewno mści się później falowaniem pokrycia i problemami z zamkami dachówek.

Dlaczego ten układ decyduje o trwałości dachu

Na dachu nie zaczynam od samego pokrycia, tylko od warstw, które mają je utrzymać w ryzach. Kontrłaty biegną pionowo po połaci i budują szczelinę wentylacyjną, a łaty układam poprzecznie jako bezpośrednie oparcie dla dachówek lub innego pokrycia. To właśnie ten układ sprawia, że wilgoć ma gdzie odparować, a ewentualna woda pod pokryciem może spłynąć do okapu zamiast zostać przy drewnie.

W materiałach swissporTON standardowo spotykam przekroje 25 x 50 mm dla kontrłat i 60 x 40 mm dla łat, ale traktuję to jako punkt wyjścia, nie dogmat. Liczy się też rodzaj warstwy wstępnego krycia: przy membranie wysokoparoprzepuszczalnej konstrukcja pracuje inaczej niż przy pełnym deskowaniu albo rozwiązaniach wymagających dodatkowej przestrzeni drenażowej. Jeśli producent membrany przewiduje inny układ, nie próbuję go „poprawiać” na własną rękę.

Najgorszy błąd to myślenie, że łaty są tylko pod dachówki. W praktyce cały dach odczytuje ich geometrię: od okapu po kalenicę, od kosza po naroże. Kiedy ta siatka jest dobrze ustawiona, reszta prac idzie przewidywalnie. Zanim jednak wejdę w sam montaż, sprawdzam przygotowanie podłoża i komplet materiałów, bo to tam najczęściej zaczynają się późniejsze problemy.

Co przygotowuję przed rozpoczęciem pracy

Przed pierwszym mocowaniem robię krótki przegląd dachu i materiałów. Dzięki temu nie muszę przerywać pracy w połowie połaci tylko dlatego, że zabrakło jednej taśmy, drewno ma zły wymiar albo membrana nie została poprawnie ułożona. Przy dachu to nie jest detal, tylko oszczędność czasu i nerwów.

Element Typowy wymiar Po co jest Na co patrzę przed montażem
Kontrłata 25 x 50 mm Tworzy szczelinę wentylacyjną i dociska warstwę wstępnego krycia Ma być sucha, prosta i dopasowana do przebiegu krokwi
Łata 60 x 40 mm Nosi pokrycie dachowe i ustala jego moduł Sprawdzam długość, prostoliniowość i zgodność z dokumentacją pokrycia
Łączniki Gwoździe lub wkręty odporne na korozję Stabilizują cały układ na lata Nie biorę zbyt krótkich elementów i nie oszczędzam na jakości
Taśma uszczelniająca pod kontrłaty Dopasowana do systemu Uszczelnia styk membrany z kontrłatą Stosuję ją szczególnie w miejscach narażonych na zawilgocenie

Do tego dochodzą proste, ale konieczne rzeczy: poziomnica lub niwelator, miarka, sznurek traserski, piła do drewna i sprzęt BHP. Na stromym dachu nie pracuję bez asekuracji, bo nawet perfekcyjny rozstaw nie pomoże, jeśli ktoś poślizgnie się na mokrej membranie. Kiedy wszystko jest gotowe, przechodzę do układania od okapu ku kalenicy, bo właśnie od tego zależy logika całej połaci.

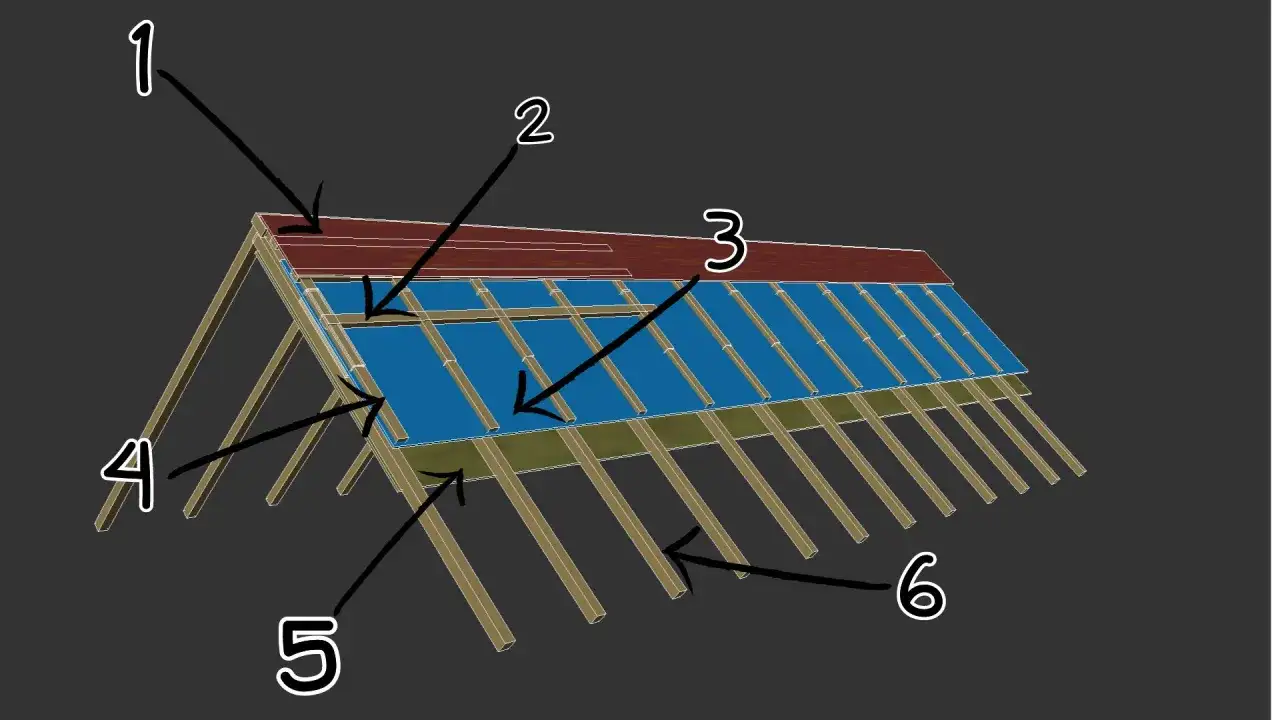

Schemat dachu: 1-pokrycie, 2-kontrłaty, 3-łaty, 4-krokiew, 5-deskowanie, 6-rynna. Pokazuje, jak montować łaty i kontrłaty.

Jak układam łaty i kontrłaty krok po kroku

Sam montaż prowadzę w jednej kolejności, bez skrótów. Najpierw ma być ciągłość i wentylacja, potem dopiero nośność i dokładny rozstaw pod pokrycie. Takie podejście ogranicza poprawki, a dach po prostu lepiej „siada”.

  1. Sprawdzam membranę i zakłady. Pasy muszą być ułożone zgodnie z kierunkiem spływu wody, a miejsca łączeń nie mogą tworzyć kieszeni, w których zatrzyma się wilgoć.
  2. Uszczelniam newralgiczne styki. Tam, gdzie przewiduje to system, stosuję taśmę pod kontrłaty. W instrukcjach montażowych spotyka się wręcz zalecenie, by powierzchnię membrany w miejscu mocowania oczyścić i osuszyć przed przyklejeniem taśmy.
  3. Mocuję kontrłaty do każdej krokwi. Prowadzę je pionowo, od okapu do kalenicy, zachowując ciągłość szczeliny wentylacyjnej. Przy mocowaniu pilnuję, żeby łącznik pewnie trzymał drewno, a nie tylko „dotykał” krokwi.
  4. Wyznaczam pierwszą łatę przy okapie. To jeden z najważniejszych momentów. Jej pozycja decyduje o wysunięciu dachówki nad rynnę, o pracy pasa nadrynnowego i o tym, czy woda trafi tam, gdzie powinna.
  5. Układam kolejne łaty prostopadle do kontrłat. Rozstaw biorę z tabel producenta dachówki, a nie z pamięci. Co kilka rzędów kontroluję wymiar, bo drewno i połać potrafią lekko „uciekać”.
  6. Zostawiam miejsce na obróbki i elementy systemowe. Kalenica, kosze, naroża, kominy i okna dachowe wymagają własnej logiki. Jeśli coś ma być docinane, wolę zrobić to świadomie niż na siłę dopychać pokrycie do krawędzi.

Najbardziej praktyczna zasada brzmi prosto: rozstaw łat nie jest jedną liczbą dla wszystkich dachów. Dla wielu modeli rozpiętość robocza mieści się mniej więcej w granicach 36-46 cm, ale konkretna dachówka może mieć własny zakres, a tolerancja rozstawu bywa zwykle rzędu 10-30 mm na jedną dachówkę. To właśnie dlatego przy pierwszym rzędzie i przy kalenicy nie opieram się na domysłach, tylko na wymiarze producenta i rzeczywistym układzie połaci.

Jak dobrać przekrój i rozstaw bez zgadywania

Przy doborze przekroju i rozstawu nie szukam uniwersalnej recepty, bo ona po prostu nie istnieje. Inaczej pracuje dach z dużą dachówką zakładkową, inaczej połacie z drobniejszym formatem, a jeszcze inaczej dach z pełnym deskowaniem albo z nietypowymi detalami. W praktyce zawsze patrzę na trzy rzeczy: rodzaj pokrycia, zalecenia producenta i geometrię połaci.

  • Rodzaj dachówki - każdy model ma swój moduł i zakres rozstawu, więc nie warto przenosić wymiaru z innego dachu.
  • Długość połaci - nawet niewielka różnica w wymiarze może zmienić ostatni rząd przy kalenicy.
  • Tolerancja rozstawu - im większa, tym łatwiej dopasować dach do realnych wymiarów konstrukcji.
  • Stan drewna - mokre albo skręcone łaty po wyschnięciu potrafią wypaczyć całą linię pokrycia.
  • Warstwa wstępnego krycia - przy niektórych systemach układ ma tworzyć szczelinę wentylacyjną i drenażową, a przy innych producent przewiduje odmienne rozwiązania.

Jest jeszcze jedna rzecz, o której początkujący często zapominają: pierwszy i ostatni punkt mocowania są ważniejsze niż środek połaci. To one ustawiają całą resztę. Jeśli okap jest źle wyprowadzony, a kalenica nie zgadza się z modułem dachówki, środek dachu nie „naprawi” błędu. Dlatego najpierw dopinam punkty stałe, a dopiero potem dzielę połacie na kolejne rzędy.

Warto też pamiętać o wyjątkach. Przy niektórych systemach z membraną drapaną lub układem przewidzianym przez producenta kontrłaty mogą nie być potrzebne w identycznej formie jak w klasycznym dachu wentylowanym. To nie jest jednak miejsce na improwizację. Jeśli projekt odbiega od standardu, trzymam się instrukcji systemowej, a nie zasady „tak robi się zawsze”.

Gdy rozstaw mam już policzony i naniesiony, przechodzę do kontroli detali, bo to właśnie one najczęściej zdradzają, czy dach został zrobiony starannie. I tu dochodzę do rzeczy, które później kosztują najwięcej.

Najczęstsze błędy, które wychodzą dopiero po pierwszej zimie

Na zdjęciach z budowy większość dachów wygląda poprawnie. Problemy zaczynają się później: po deszczu, po śniegu, po pierwszym sezonie grzewczym. Z doświadczenia wiem, że kilka błędów powtarza się wyjątkowo często i prawie zawsze daje podobny efekt.

  • Krzywa pierwsza łata - jeśli okap jest ustawiony źle, cały dach idzie w falę.
  • Zbyt luźno przykręcone kontrłaty - drewno zaczyna pracować, a wentylacja i nośność tracą stabilność.
  • Brak ciągłości szczeliny wentylacyjnej - wilgoć nie ma gdzie uciec i zostaje pod pokryciem.
  • Mokre drewno - po wyschnięciu zmienia wymiar, skręca się i rozjeżdża linię łat.
  • Rozstaw „na oko” - dachówki nie domykają zamków albo zostają zbyt duże szczeliny.
  • Ignorowanie koszy i naroży - to miejsca, w których woda i śnieg lubią szukać najsłabszego punktu.
  • Brak taśmy lub uszczelnienia w newralgicznych miejscach - drobiazg na etapie montażu, a później realny problem z przeciekaniem.

Najbardziej niedoceniany błąd to pośpiech przy pierwszych dwóch rzędach. Jeśli je „przestrzelę”, cały dach trzeba później ratować docinkami, korektą obróbek albo sztucznym podnoszeniem pokrycia. Tego zwykle nie widać z dołu od razu, ale po sezonie błędy wychodzą bezlitośnie. Dlatego wolę poświęcić więcej czasu na dokładne ustawienie niż wracać na dach z poprawkami.

Co jeszcze sprawdzam, zanim połać dostanie dachówkę

Przed ułożeniem pokrycia robię krótką, ale bardzo konkretną kontrolę. To ostatni moment, w którym poprawka jest tania i szybka. Później każda zmiana kosztuje więcej, bo trzeba zdejmować już ułożone elementy, a to zabiera czas i zwiększa ryzyko uszkodzeń.

  • czy kontrłaty tworzą ciągłą drogę wentylacyjną od okapu do kalenicy,
  • czy pierwsza łata daje prawidłowy wysięg dachówki nad rynnę,
  • czy rozstaw kolejnych łat zgadza się z modułem konkretnej dachówki,
  • czy wkręty i gwoździe nie rozszczepiają drewna,
  • czy okolice komina, okien dachowych, koszy i naroży są przygotowane do obróbek,
  • czy na połaci nie zostały luźne fragmenty membrany, pył albo wilgoć.

Jeśli ten etap jest zrobiony równo i bez pośpiechu, reszta dachu układa się znacznie łatwiej. Dobre łacenie nie rzuca się w oczy z ulicy, ale właśnie ono decyduje, czy dach będzie pracował spokojnie przez lata, czy zacznie prosić o naprawy już po kilku sezonach. I to jest najważniejsza różnica między poprawnym montażem a takim, który tylko wygląda dobrze na pierwszy rzut oka.

FAQ - Najczęstsze pytania

Kontrłaty tworzą niezbędną szczelinę wentylacyjną między membraną a pokryciem. Dzięki nim wilgoć może swobodnie odparować, a ewentualna woda spłynąć do okapu, co chroni konstrukcję dachu i termoizolację przed zawilgoceniem.

Standardowo stosuje się kontrłaty o przekroju 25 x 50 mm oraz łaty 60 x 40 mm. Ostateczny wybór przekroju powinien być jednak zgodny z projektem budowlanym oraz zaleceniami producenta konkretnego systemu dachowego.

Rozstaw łat zależy od modelu dachówki, kąta nachylenia dachu oraz długości połaci. Zawsze należy wyznaczać go na podstawie tabeli producenta, ponieważ każdy model ma określoną tolerancję przesuwu na zamkach.

Błędy prowadzą do braku wentylacji, co skutkuje gniciem drewna. Niewłaściwy rozstaw łat powoduje natomiast falowanie pokrycia, problemy z domykaniem zamków dachówek i ryzyko przecieków podczas silnych opadów lub roztopów.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

jak montować łaty i kontrłaty montaż łat i kontrłat rozstaw łat i kontrłat pod dachówkę

Udostępnij artykuł

Dorota Wojciechowska

Dorota Wojciechowska

Jestem Dorota Wojciechowska, z pasją zajmuję się tematyką nieruchomości od ponad 10 lat. Moje doświadczenie obejmuje szczegółową analizę rynku oraz badanie trendów, co pozwala mi na dostarczanie rzetelnych informacji i aktualnych danych dotyczących branży. Specjalizuję się w ocenie wartości nieruchomości oraz w analizie lokalnych rynków, co daje mi unikalną perspektywę na zmieniające się potrzeby klientów. Moim celem jest uproszczenie skomplikowanych danych, aby każdy mógł zrozumieć dynamikę rynku nieruchomości. Dążę do tego, aby moje teksty były nie tylko informacyjne, ale również obiektywne i dobrze udokumentowane. Wierzę, że dostarczanie dokładnych i aktualnych informacji jest kluczowe dla budowania zaufania wśród czytelników, dlatego zawsze staram się być na bieżąco z najnowszymi wydarzeniami w branży.
